Zásobník cihel s vlastními rukama
Bez moderních pohodlných životních podmínek si nepředstavujeme každodenní život, takže ani nedostatek centrálního kanalizačního systému nezastaví majitele soukromých domů, aby zřídili sanitární přípravky. Pro likvidaci odpadů zajišťují vlastní akumulační systém. Zátka je nejprimitivnější konstrukcí autonomního kanalizačního systému, ale dělá vynikající práci s přiřazenými funkcemi. Konstrukce sběrače může být vyrobena z různých materiálů: betonové prstence, monolitické stěny nebo zděné zdivo. Druhá možnost je spíše jednoduchá a nevyžaduje velké výdaje. V tomto článku se podíváme na to, jak může být žumpa vyrobena z cihel s vlastními rukama.
Výhody použití
Princip přístroje a použití žumpy je velmi jednoduchý - do něj dojde veškerý odpad z domu, po jeho naplnění je vyčištěn sběrnými vozidly a proces začíná znovu. Výhody cihelné konstrukce zahrnují:
- jednoduché zařízení, které může nováček master splnit;
- Můžete si udělat jakoukoli vhodnou formu;
- zařízení na odtokové polštářky čistí kanály a zvyšuje dobu používání.
Tento design není bez nevýhod: výskyt nepříjemného zápachu, krátká životnost a častá potřeba zavolat vysavač. Není to nejlepší možnost.
Výběr místa

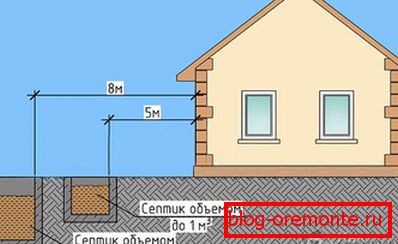

Aby žumpa nevyvolávala problémy a fungovala normálně, při plánování místa pro ni by se měly brát v úvahu hygienické normy:
- vzdálenost od domu by měla být 5 m;
- vzdálenost od studny nebo jiného zdroje pitné vody by měla být 30 m, písčitá půda - 50 m;
- hloubka jámy nepřesahuje 3 m, jinak čerpadlo nebude schopno odfouknout až na samé dno, protože nebude mít dostatečný výkon čerpadla;
- musí být k sousední části vzdálenost 1 m. Potřeba pravidelného čištění jámy vyžaduje možnost provedení vratného vozíku. Objem jímky by měl být vypočítán na základě počtu obyvatel domu. Při výběru místa se věnuje pozornost reliéfu lokality, protože kanalizace se bude pohybovat potrubím gravitací. Pro nerušený provoz je výhodnější mít přímou dálnici, která jde dolů k dolnímu bodu. Umístění podzemní vody hraje důležitou roli - nesmí spadnout do žumpy a naplňovat ji, navíc na vysoké úrovni se s nimi promíchá špinavá voda, pronikne do půdy a dojde k znečištění podzemních zdrojů.
Možnosti návrhu
V závislosti na objemu odpadních vod a hladině podzemní vody je zvolena konstrukce jímky. To může být poměrně jednoduché a nákladově efektivní jako cihla bez dna nebo kapitálové struktury s betonovou základnou.

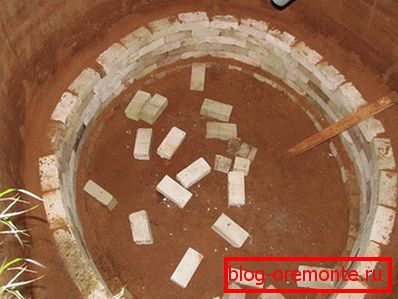

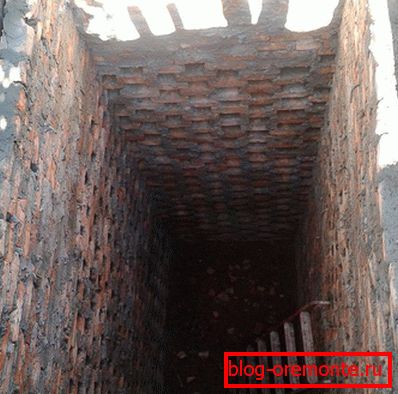

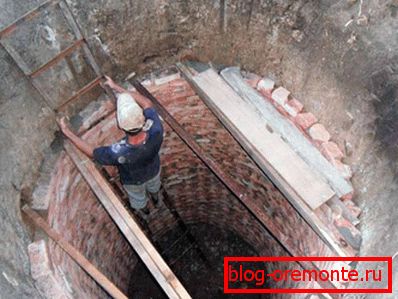

Zařízení nevytlakované jámy umožňuje zřídka využívat služby vakuových vozidel, protože většina odpadních vod po filtraci opouští do půdy. Hlavním omezením je denní množství vody, jestliže jeho množství přesahuje 1 m.3, takové zařízení se jí nebude vyrovnávat. Pro zařízení otvoru je nutné vykopat příkop podle vypočtené velikosti. Jeho dno je vyplněno drenážní vrstvou, skládající se z drceného kamene různých frakcí, zlomených cihel a písku. Tloušťka podstavce není menší než 20 cm. Stěny jsou položeny v šachovnicovém vzorku s mezery mezi cihly, což přispívá k odchodu kapaliny. Pro zařízení otvoru není nutné zakoupit novou cihlu, můžete ji použít z druhé ruky. Takové struktury mají krátkou životnost, protože jsou rychle zašpiněné a přestávají absorbovat kapalinu a poté jsou naplněny zeminou. Velké sutiny jsou nahromaděny kolem zdiva v jámě. Podél obvodu nádrže se vykopává příkop pod betonovým pásem, aby se překrýval. Strany bednění budou zděné a hliněné stěny, tato mezera je vyplněna betonem. Ze shora můžete pokrýt vybranou podlahovou desku.

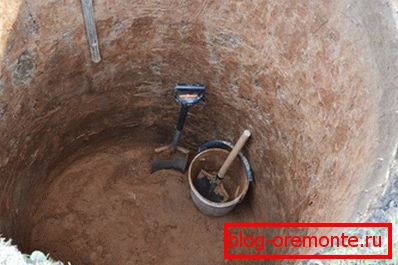

Hlavní jámu s betonovým dnem a hydroizolací stěn. Stavba se skládá z několika etap. Hlavními náklady práce jsou zemní práce. Musíme vykopat jámu požadovaného objemu, pro tříčlennou rodinu to bude nejméně 1,8 m3 (200 l denně; 3 = 3 = 1800 l). Tvar jámy může být kulatý, čtvercový nebo obdélníkový, jeho volba nemá vliv na účinnost. Konstrukce vyžaduje malý sklon ve směru umístění štěrku. Poté, co je základna připravena, je její základna pokryta pískem a přitisknutá na polštář. Dále se dno nalije betonem do výšky 10 cm. Pokládka cihel se provádí střídavě na pískově-cementové maltě, měla by být tvořena tloušťkou 25 cm.

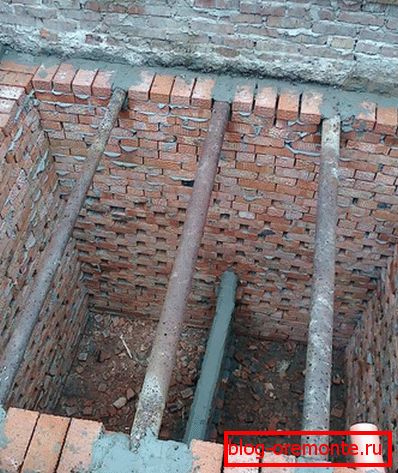

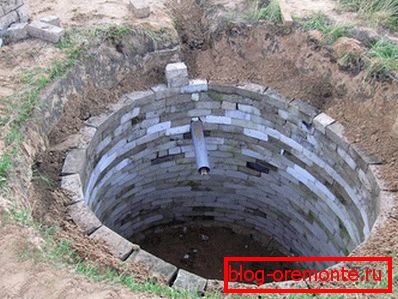

Je nutné nechat otvor pro odtokovou trubku.
Vnitřní povrch je omítnut a pokryt vrstvy hydroizolace. Na konci hotové jámy je provedena hliněná zámka.
Hydroizolace
Při významném denním toku vody se vytváří velké množství odpadních vod. Pro jejich získání je nutná konstrukce, která zabraňuje vstupu kontaminované tekutiny do půdy. Pro zajištění bezpečnosti žumpy v prostředí je použita konstrukce s betonovým dnem a ochrana před vrstvou hydroizolace. Bitumenový tmel je nejběžnějším materiálem používaným k vodotěsnosti žumpy. Práce se provádí na dokončené, vysušené po omítnutí. Pro první vrstvu základního nátěru se bitumen zahřívá a smísí s petrolejem. Tekutý roztok se aplikuje na cihlovou zeď. Po vysušení se postup opakuje, bitumen může být rozmazaný pomocí válečku nebo kartáče. Bez čekání na úplné vyschnutí se na ještě lepivý povrch aplikuje sklolaminát. Nejlépe opět nanesený hydroizolační asfalt.
Existuje modernější materiál - asfaltová emulze, která nepotřebuje předběžné zahřívání, pro přípravu náplně stačí k ředění části kompozice vodou.
Instalace stropu a poklopu

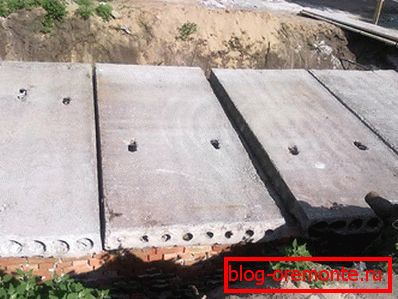

Jako překrytí se používají těsně položené kulatiny nebo železobetonové desky. Průchod za stěnami žumpy by měl být ze všech stran 0,5 m. Velikost poklopu je rozmístěna o 70 cm. Na horní část stropu je umístěn vodotěsný materiál, pro který je nejvýhodnější zastřešující materiál. Instalací dvojitého krytu šachty se jamka zachrání před mrazem v zimě a od rozšíření zápachu v horkém období. První kryt desek je namontován na zemi a druhý - na úrovni překrytí by měl být chráněn vodotěsností. Vzdálenost mezi nimi je vyplněna izolací nebo expandovanou hlinkou.
Zátka je jednoduše uspořádána, ale její význam pro pohodlné bydlení v domě je prostě obrovský.
Viz též:
Hygienické normy pro žumpy
Zařízení septiku z betonových kroužků
Septik z euroklen s vlastními rukama
Septik Pneumatiky DIY
Video

Příklad cihelné jámy s drenážní vrstvou:
